上海宝山中邺·智元谷,位于上海市宝山市级工业园区核心区域,是一座集科技研发、产业孵化、商务办公于一体的新时代产业研发基地。

项目自开工以来倍受社会各方关注,明鹏建设秉承“业精于专、质安第一”的原则,执笔勾画现代工业建筑之美。

如今项目历经数载匠心浇筑,工程步入最后的美化及设施安装收尾阶段;在此,明鹏君亲临现场,献上园区最新进度播报;让我们一同迎接一座新时代产业研发基地商业蓝图的初现。

现场实况纪要
步入园区内,一草一木,实景呈现;林荫鸟鸣的绿谷产园唯美景观,环境优美、绿树成荫、移步异景,坐享公园般的景观绿意体验。鸟瞰整个园区,一个个柔和的楼顶,一面面高端的铝板玻璃幕墙,一片片绿谷长廊,绘制出新时代工业园区的商业蓝图。

透过漫天的绿意,传来零零星星工程施工的器械声响,目前所有建筑主体工程已经完成,室外工程管道、井盖、路面、绿化等已经达到验收要求,电梯也已安装完毕,目前正在调试,玻璃幕墙收尾工作预计6月初完成,涂饰工程预计6月下旬完成,消防、暖通、水电设施设备安装工程现在正在收尾,预计7月底8月初全部完成。

下面为大家介绍下具体的施工情况。
具体进度
室外附属工程
室外总体雨污排水管道敷及集水井施工、窨井盖安装已经完成;
砼路面及非机动车停车位浇捣结束、室外台阶及无障碍坡道施工已经完成;

室外绿化带覆土、种植施工全部完成结束。(已达到竣工测绘、绿化验收及水务排水验收要求)
幕墙工程

铝板地幕墙、玻璃幕墙、玻璃栏杆零星收尾工作。(预计五月底至六月初可以达到幕墙验收要求)
电梯安装
1、2号楼各有四台电梯,3号楼共有6台电梯,共计14台;目前已经全部安装完毕,其中有三台已经通过验收,剩余11台还在调试中。(预计五月底至六月初验收)
消防、暖通、水电安装工程

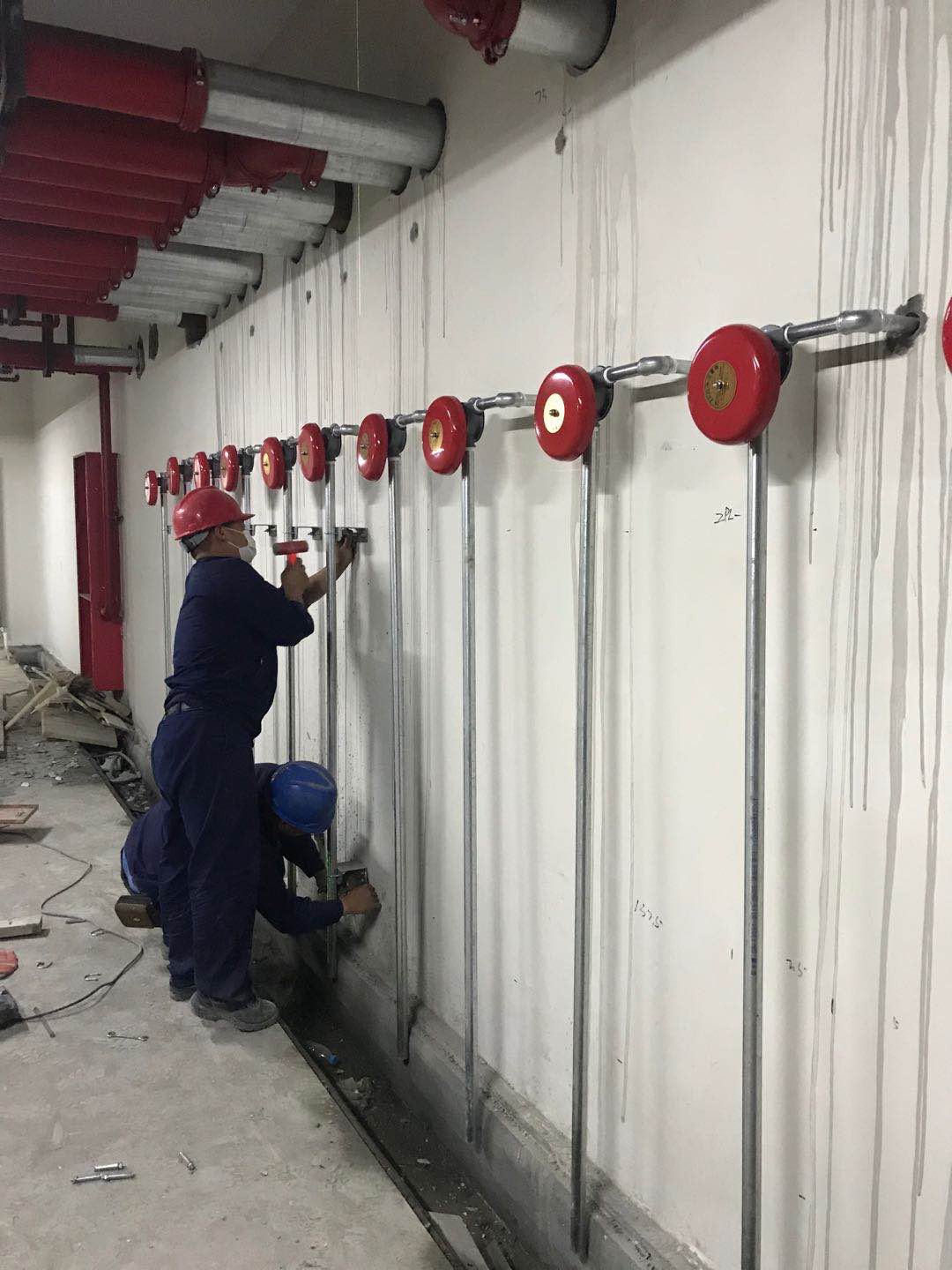

项目配置了智能消防联控系统,密密麻麻的消防水管确保消防安全万无一失;

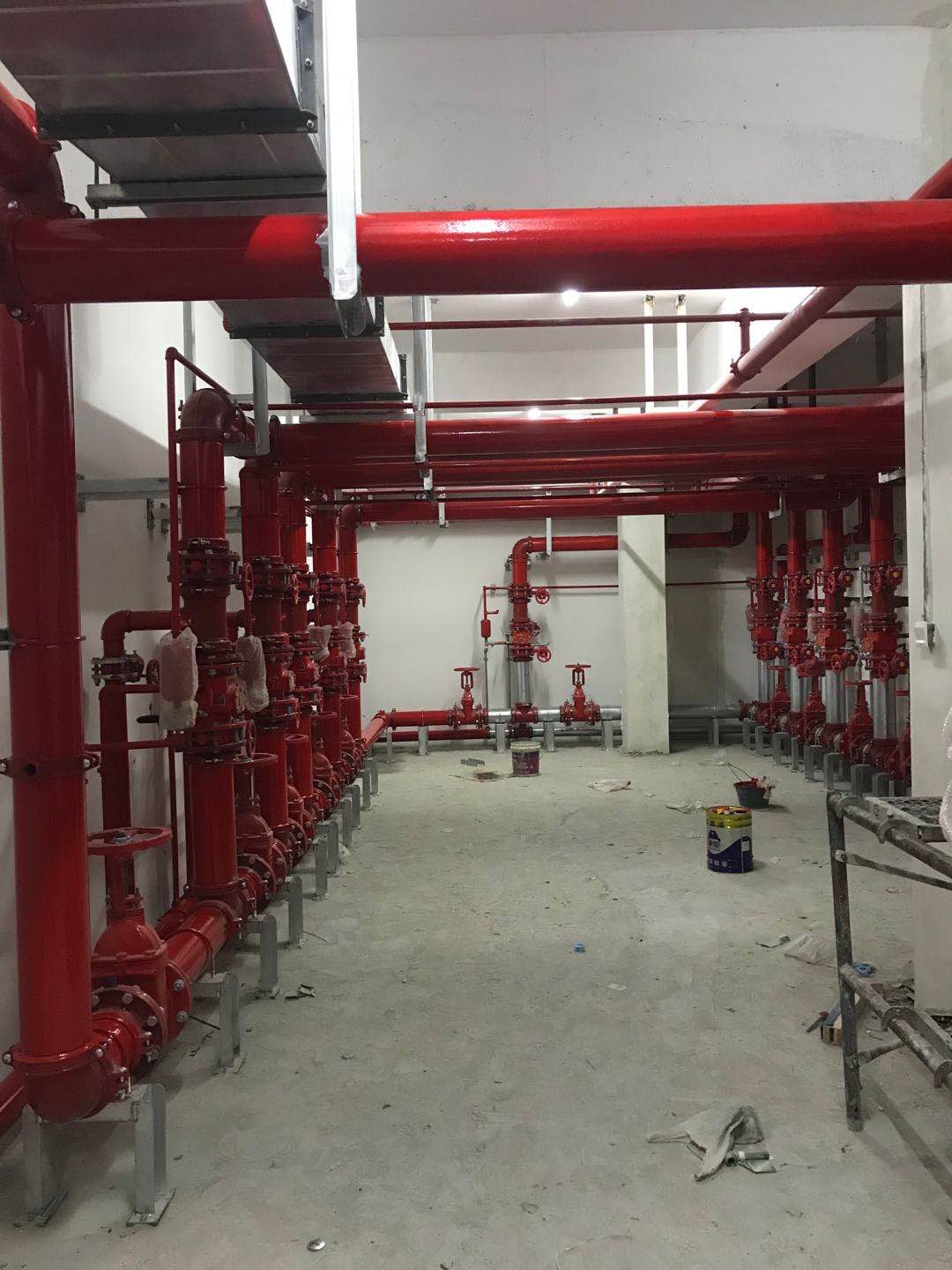

目前所有消防管道已安装完毕正在试压调试中、箱体安装已安装已完成95%、喷淋系统安装已完成98%、消防报警系统总体完成70%;

排烟风管安装已完成95%、屋顶风机安装已完成95%、地下室风机安装已完成60%、诱导风机安装已完成95%;

消防水箱及生活水箱已安装完毕、消防及生活泵房设备已安装完毕、稳压泵房设备已安装完毕,高压电房设备已安装完毕、桥架安装已完成95%、楼层灯具安装已完成80%、地下室(一、二、三级配电箱)电缆未敷设水电安装工程总进度已完成90%、防雷接地安装已完成95%。预计6月初防雷检测竣工验收,7月底至8月初达到消防验收以及综合验收要求。
涂饰工程

地下车库、楼梯间涂饰工程施工中,预计6月下旬完成;待所有工程施工完毕,园区将会展现出更加美好的风貌。
建筑新地标
据悉,上海宝山中邺·智元谷为100%自持项目。建筑融入现代城市生活时尚元素,倡导舒适办公的人本理念。在结构和空间上最大化的实现了建筑、人与自然的完美结合,成为科创研发产业园标杆性建筑。

最后,让我们一起期待上海宝山中邺·智元谷的全新盛妆登场,并且尽快投入使用,承载更多的社会价值和革新中国新时代产园商业蓝图的历史使命。
